国网辽宁鞍山供电公司:首条盾构电缆隧道全线贯通

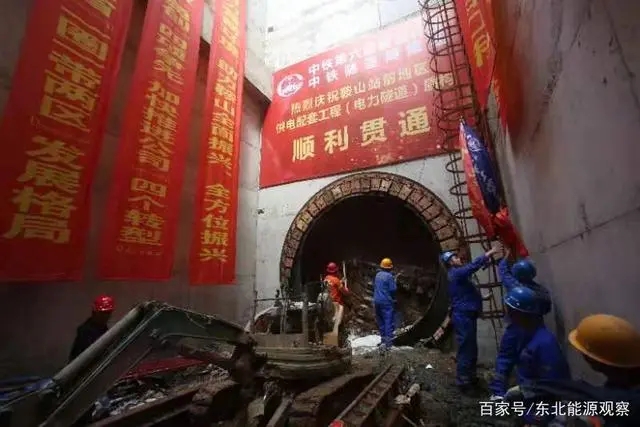

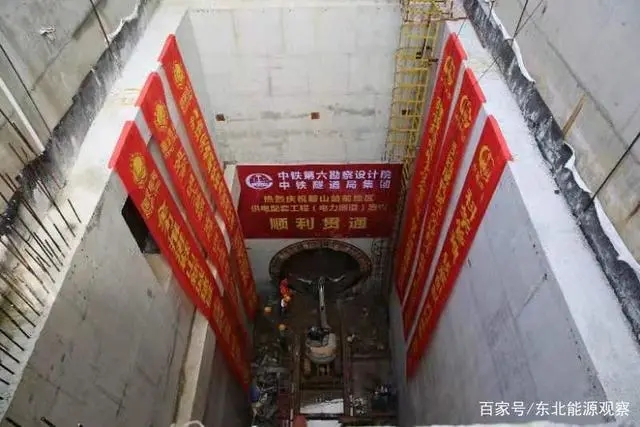

9月17日,随着“鞍山号”盾构机刀盘破土而出,鞍山站前盾构电缆隧道全线贯通。该隧道是山南文化系列工程的重要组成部分,同时也是鞍山首条采用“盾构”工艺施工的电缆隧道。




山南文化系列工程是辽宁省电力有限公司2021年重点工程之一,也是鞍山电网建设史上在66千伏电压等级中施工最难、投资最多、规模最大的电网工程。工程将在烈士山、站前客运站地区新建66千伏山南变电站和文化变电站,解决站前供电不足问题。新建线路总长16.55公里,电缆路径纵横跨越整个铁东区。其中站前地区地下管线错综复杂,地面上多为高层建筑,商圈密集,建筑拥挤,同时也是城市交通枢纽所在,所以国网鞍山供电公司加大投入,该段施工采用地下盾构方式实施。鞍山也成为继沈阳、大连后,第三个使用地铁施工工艺修建电缆隧道的城市。

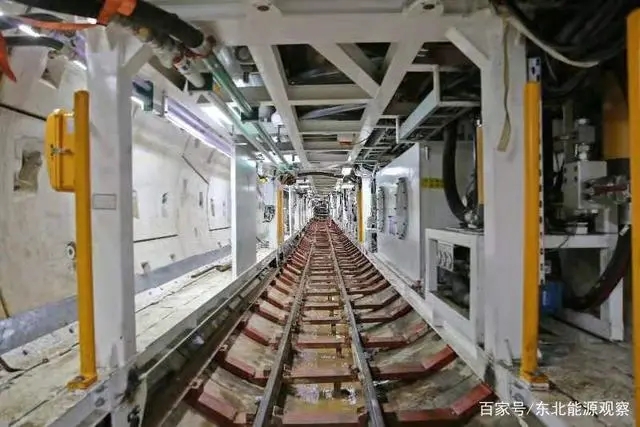

该盾构起自66千伏五一路变电站,终至胜利南路锦州银行,全线805米,位于地下19米,内径3米,自今年3月18日盾构机始发以来,共耗时183天全线贯通。隧道路径临近鞍山供电公司、财富中心、鞍山军分区、大商尚城国际、金龙大厦等多座高层建筑,同时地下地质条件复杂多变,施工风险及环境风险较多。针对施工过程中的难点,国网鞍山供电公司坚持党建与工程的深度融合,充分发挥业主项目部的党员模范作用,先后组织专家召开设计、施工方案审查会议16次,分析风险因素,优化施工方案35项。先后解决了盾构分体始发、止水降水、冬季施工、盾构转弯半径小等施工难点。同时在鞍山市政府及相关部门的大力支持下,解决了管线排迁、征占地协调、施工受阻、噪音扰民等重要问题,保证了工程的顺利推进。




盾构隧道的全线贯通是山南文化系列工程的关键节点,该工程下一步将开展隧道内附属设施的安装,将于今年年底前全面竣工。工程建成投运后,将大幅度提升鞍山市站前地区的供电服务能力和网架安全稳定,并从根本上彻底解决百脑汇、万熹广场、巴黎花园等商铺住宅的用电紧张问题,同时能够满足未来15年铁东区经济发展需求。鞍山公司将以此为契机进一步打造“辽亮”供电品牌,全面实施“鞍新”供电服务工程,践行“人人都是营商环境”的理念,主动融入政府工作大局,为城市中心商贸经济发展提供坚强电力保障。
